合成樹脂瓦安裝技術要求
文章出處:責任編輯:坤寶建材發布人氣:發表時間:2020-11-09 11:07
材料選用及處理
1 掛瓦條、順?biāo)畻l、預埋件選材
1.1 掛瓦條種類:
A 木質掛瓦條:30mm*40mm
B C型鋼掛瓦條:100mm*50mm*20mm
C 方鋼管掛瓦條:60mm*40mm
應根據屋面設計方案,確定掛瓦條的尺寸,且B、C的壁厚應根據設計及結構計算選用,但應不少于2mm。
1.2 坡屋面的順?biāo)畻l根據選用的掛瓦條而定:
A 木質掛瓦條配30mm(w)*20mm(h)的木質順?biāo)畻l
B C型鋼掛瓦條配Φ8mm的鋼筋順?biāo)畻l
2 掛瓦條、順?biāo)畻l、預埋件處理
2.1 木掛瓦條、木屋面板應根據設計要求選用Ⅰ、Ⅱ級木材,其含水率≤18%,屋面隱蔽部位的木屋面板、木掛瓦條根據項目設計要求確定防腐處理措施;
2.2 掛瓦條、預埋件、順?biāo)畻l均應進行防腐處理;
2.3 施工中采用的鋼屋檐溝、水斗、雨水管及配件未做表面處理者,均應刷防銹漆。
放線

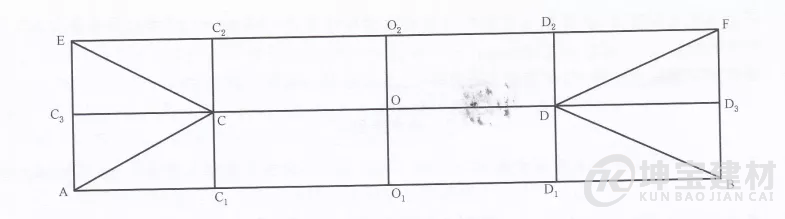

1 安裝前應根據現場屋面情況進行放線,下圖給出了四坡屋面放線的示例,兩坡屋面放線可參考圖中C2CC1D1DD2部分。
圖中E、A、B、F為坡屋面四角端點,CD為屋脊兩端點,O為屋脊中心點。
安裝樹脂瓦主瓦
1 兩坡或四坡屋面的主坡屋面主瓦安裝時,可參照上圖進行。一側波峰中心與CC1(CC2)或DD1(DD2)線重合,主瓦上、下部都應與CD、AB平行,并從一側施工線(CC1或DD1)開始安裝。從**張瓦的安裝開始,應保證主瓦底邊與施工線垂直,并在***下端掛瓦條上主瓦的中心位置(波峰)處進行固定。
2 安裝第二張瓦時應與**張瓦搭接緊湊,縫隙間咬合要密實,兩張瓦底邊應與施工線相垂直,在***下端掛瓦條及瓦波峰處將瓦固定,兩張瓦間至少搭建一個瓦波,且不少于80mm。
3 主瓦橫向搭接方向應與當?shù)爻D曛饕撅L(fēng)方向相反,應橫向單向搭接;如當?shù)丶撅L(fēng)并不嚴重,可采用一上一下搭接方式。
4 固定主瓦應:
4.1 采用自攻螺釘或不銹鋼角釘固定于鋼檁(掛瓦)條,采用自攻木螺釘固定于木掛瓦條;
4.2 固定時應使用防水圈及防水帽;
4.3 每隔一個瓦波固定一套自攻螺釘,應先鉆孔后安釘且孔徑要大于自攻螺釘(自攻木螺絲)直徑2mm~3mm。固定牢固,但不應使瓦表面變形。
5 安裝四坡屋面的三角形斜屋面時,**張瓦應從中間位置(CC3或DD3)開始安裝,再分別向兩側安裝。
6 坡頂至坡底的長度大于或等于6m時,樹脂瓦主瓦宜分段安裝。
安裝樹脂瓦正脊瓦
1 正脊瓦安裝在屋脊CD線上。
2 安裝時要從一側開始。**張正脊瓦搭接處要避免與主瓦搭接處重疊,兩張正脊瓦之間搭接一個波形。
3 正脊瓦與主瓦的搭接安裝應牢固,搭接處鉆孔后應用自攻釘進行固定,并用專用樹脂膠密封。
4 頂部如安裝避雷針等設施應在頂部破口搭接處用樹脂膠粘密封。使用樹脂膠前應清理粘結表面,清除油污、塵土等雜質。施加膠水前需保持粘結表面的干燥,施工完成后至少1h內禁止移動,見下圖。
5 屋面坡度與常規正脊瓦存在角度差異大于5°時,應選用可調角度正脊瓦。
安裝樹脂瓦斜脊瓦

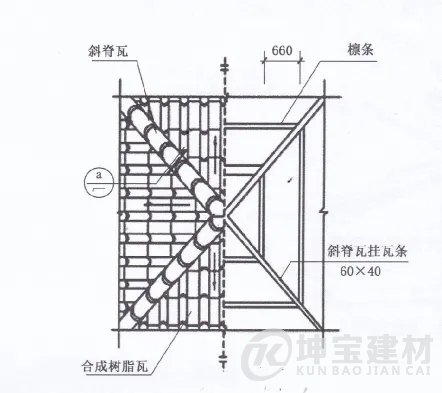

1斜脊瓦安裝如下圖所示。
斜脊瓦與主瓦交接處,斜脊瓦需沿主瓦的波峰做切割。

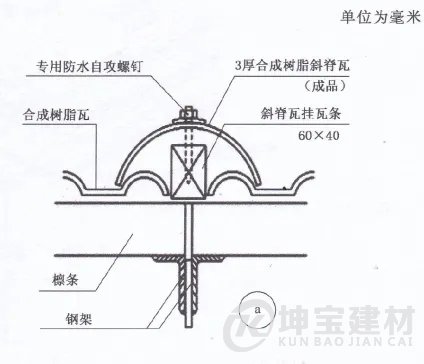

2 斜脊瓦安裝應自下向上安裝,上下對齊,保持順直, 斜脊瓦搭接應不小于50mm。
3 斜脊瓦需要鏇邊時,需在斜脊位置頂部加裝斜脊瓦掛瓦條,然后在斜脊瓦頂部鉆孔安裝。
4 選用有邊斜脊瓦時,應將其固定在主瓦掛瓦條上。
5 五層以下建筑斜脊瓦安裝宜采用鏇邊方式,五層以上建筑宜采用有邊斜脊瓦安裝。
安裝三通瓦/四通瓦
1 當正、斜脊瓦安裝完畢后,鋪裝三通瓦/四通瓦,邊部應搭接在正脊瓦和斜脊瓦上方。三通瓦/四通瓦角度應與屋面坡脊角度保持一致。
2 應在合成樹脂瓦的頂部天溝處進行固定。
安裝樹脂瓦封檐
應將封檐與***下一節主瓦同時安裝,并錯開**張瓦的重疊搭接縫,用自攻螺釘固定在掛瓦條(檁條)上。斜天溝的安裝及處理

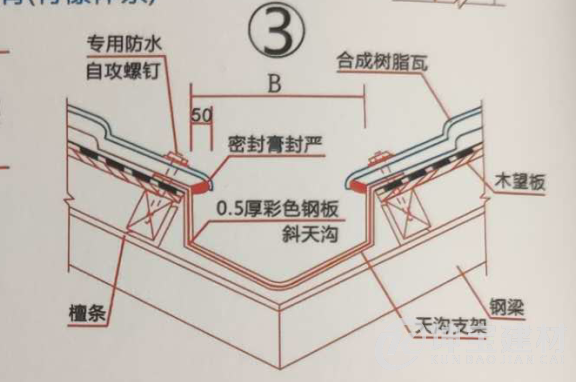

1 斜天溝安裝示意圖如下。
注:B的寬度由項目設計確定,圖中單位為毫米。
2 斜天溝底面應加設防水層。
3 安裝主瓦到天溝位置時,先將斜天溝水槽放置在掛瓦條和順?biāo)畻l上,然后鋪上主瓦。
4 宜將主瓦挑入天溝內50mm~120mm,并蓋住斜天溝水槽兩安裝定位邊。
5 用自攻螺釘固定在掛瓦條上。
6 采用成品斜天溝水槽相互搭接時,搭接寬度應小于150mm,并在搭接處用樹脂密封膠密封,斜天溝宜做防腐處理。
安裝樹脂小青瓦的8個步驟:
在安裝的過程中及其考驗安裝師傅的技術,在樹脂瓦安裝固定瓦的螺絲墊帽蓋的松緊度(因?yàn)闃渲哂袩崦浝淇s的特點),一般要在固定之前在固定位置預先轉孔,瓦與瓦之間搭接的細節各方面處理。
標題:合成樹脂瓦安裝技術要求,地址:http://www.beyondtechapps.com:80/baike/983.html
同類文章推薦
- 合成樹脂瓦的使用壽命到底是多久?
- 合成樹脂瓦廠家坤寶建材新增6條全自動生產線
- 農村別墅屋面瓦選擇-合成樹脂瓦!
- 夏天樹脂瓦為它降溫——「破,爛,跨」的動物救助基地。
- “新品”「塑料一體仿古屋檐瓦」屋檐上的藝術成都坤寶
- 合成樹脂瓦好壞的內情!你學會判別了嗎?還要持續受騙嗎?
- 合成樹脂瓦廠家之坤寶建材——桃花溝游記
- 合成樹脂瓦,顏色越鮮艷越好嗎?
- 樹脂瓦的顏色會褪色嗎?那種顏色可以?
屋面瓦問題錦集
- 樹脂瓦價格多少一平方
- 樹脂瓦廠家直銷多少錢
- 陶瓷瓦和樹脂瓦的使用壽命
- 樹脂瓦的隔熱效果如何,價格多少
- 樹脂瓦好嗎?價格多少一平米
- 樹脂瓦一般有幾種顏色
- 瓦片有幾種,瓦片有哪幾種圖片
- 樹脂瓦為什么容易裂?
- 樹脂瓦為什么容易漏水
- 樹脂瓦一米有多重_三毫米樹脂瓦每平米多重
